青藏直流二期擴建工程全面進入設備安裝階段

發布時間: 2025-03-14 08:56:00 來源: 中國新聞網

  13日,記者從國家電網青海超高壓公司獲悉,昨日,青藏直流二期擴建工程已全面進入設備安裝階段,為后續系統調試及工程整體投運奠定了堅實基礎。

  青藏聯網工程被譽為“電力天路”,是世界上穿越多年凍土里程最長、高寒地區建設規模最大的直流輸電工程,±400千伏柴達木換流站是青藏聯網工程直流系統的起點,也是西北主電網的重要樞紐。

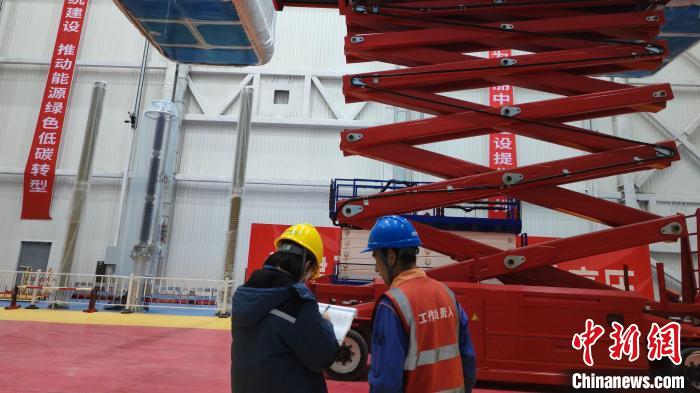

圖為柴達木換流站直流運維人員在青藏直流二期擴建工程現場開展安全技術監督。李福龍 攝

  青藏直流二期擴建工程是在已投運的青藏聯網工程直流換流站內開展的擴建工程,也是國內首個在已投運的直流換流站內開展的擴建工程,計劃于2025年9月投入運行,屆時,青藏直流輸送功率將由現在的600兆瓦增加到1200兆瓦,大幅度提升工程正反向輸電能力,進一步增強青海、西藏兩省區電力供應能力和穩定性。

  本次青藏直流二期擴建工程主要包含擴建青海柴達木換流站和西藏拉薩換流站,其中,柴達木換流站擴建內容為2座閥廳、2座輔助控制樓、1座消防水泵房、1座檢修備品庫,并同步新建換流變壓器、平波電抗器、直流高速開關、330千伏換流變壓器進線斷路器等設備。

  同時,為配合新擴建設備接入,還將對一期直流系統內換流閥閥控系統、閥水冷控制系統、輔助監控系統及交流濾波器等進行綜合改造,改造后與二期擴建工程進行聯合調試,確保新擴建設備與已有設備能夠穩定、高效協同運行。

(責編: 陳濛濛 )
